Riesen-Windräder in Betrieb - vorerst noch eingeschränkt

Zuletzt aktualisiert:

Die zwei großen Windräder in Zwickau-Mosel sind jetzt am Netz. Sie wurden vergangenen Freitag in Betrieb genommen, sagte uns Projektleiter Jörg Heilmann vom Bauherrn, der Juwi GmbH. Eigentlich sollte das schon im Juni passieren, aber es fehlte ein Teil für den Netzanschluss. Das wurde verspätet aus Spanien geliefert.

In den nächsten zwei Wochen dürfen sich die Windräder nur eingeschränkt drehen, weil der Rotmilan noch brütet. Diese Auflage gelte an insgesamt 100 Tagen im Jahr, so Heilmann. Der Betrieb lohne sich aber trotzdem. Weil der Greifvogel bei starkem Wind nicht so hoch fliegt, könnten die Anlagen genau dann laufen, wenn sie am meisten Strom produzieren.

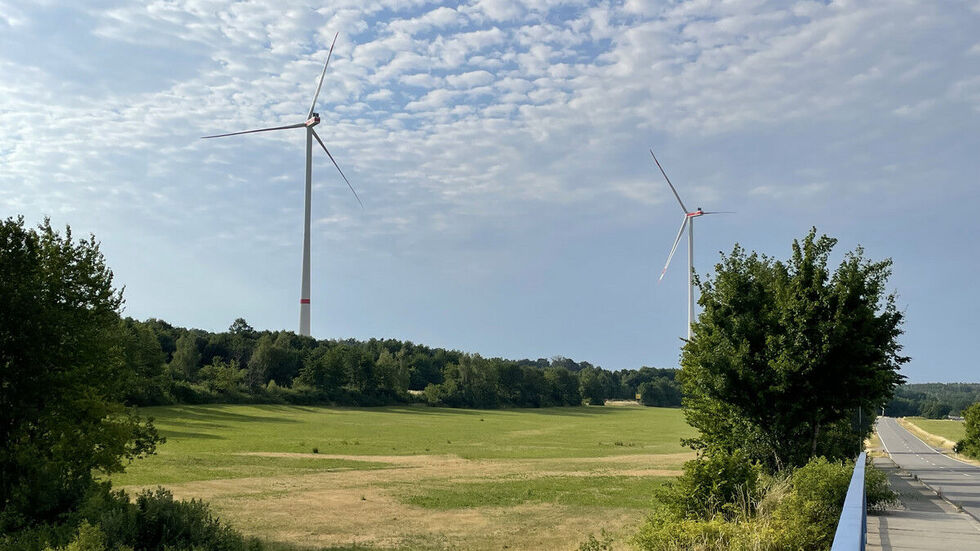

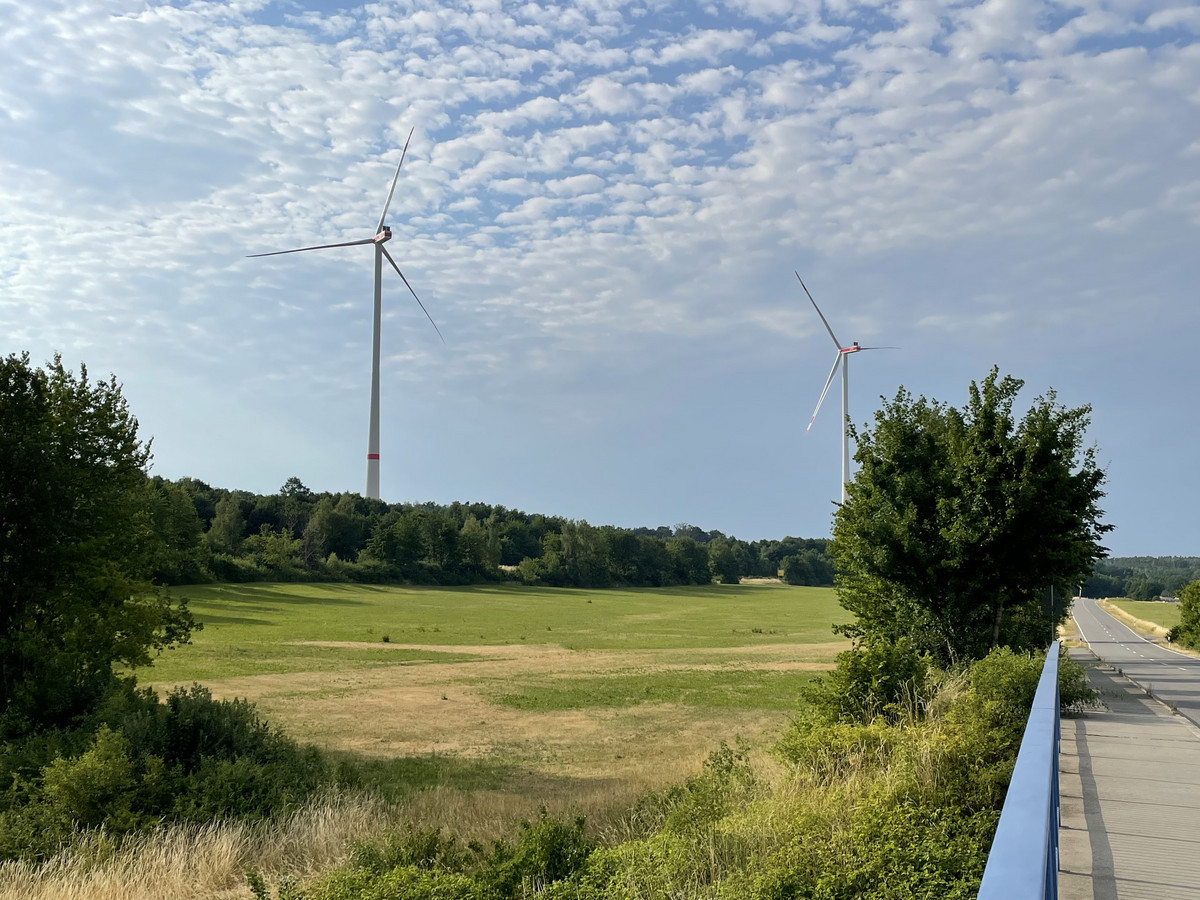

Die beiden Windräder mit einer Gesamthöhe von 244 Metern sollen pro Jahr rund 24 Millionen Kilowattstunden Strom liefern. Damit könnten rechnerisch etwa 6.800 Haushalte versorgt werden.
